4月24日10時,大藤峽工程右岸首臺發電機組定子啟動吊裝,經過近一個小時的精心施工,定子準確到達1#機基坑預定位置。

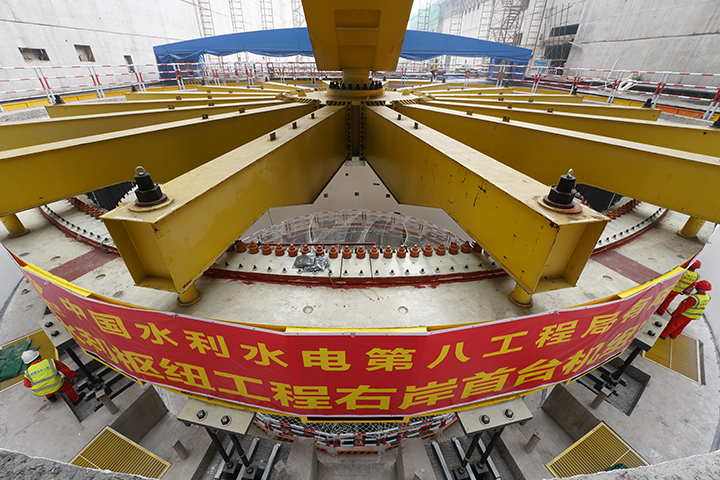

圖為大藤峽工程右岸首臺發電機組定子吊裝啟動會現場 李昆峰 攝
作為區域電力安全的重要支撐,大藤峽工程共布置8臺國內最大的軸流轉槳式水輪發電機組,單機容量200兆瓦。其中,左岸3臺發電機組已于2020年全部投產發電,截至目前累計發電超70億度;右岸5臺發電機組,計劃今年首臺發電機組投產運行,2023年底全部發電機組投產運行。

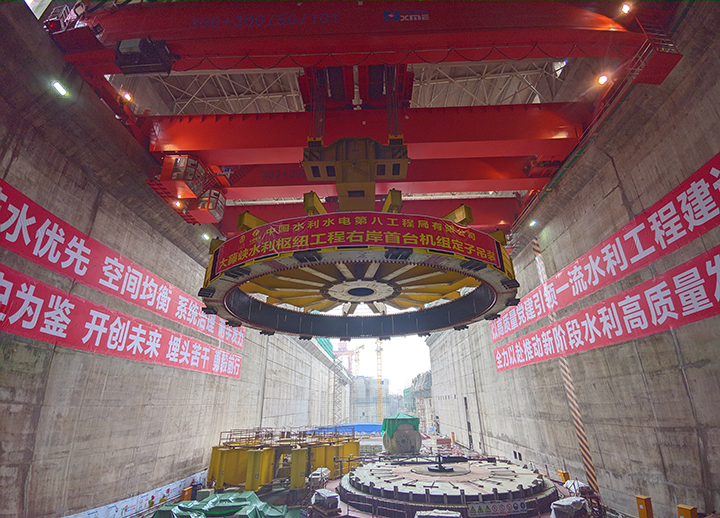

圖為定子吊裝現場 李昆峰 攝
大藤峽工程發電機組定子鐵心外徑17.2米,高度1.65米,重達187.8噸,由20萬張硅鋼片組成,安裝精度和技術要求極高。自2022年1月1日啟動組裝以來,大藤峽公司組織參建各方,在吸收借鑒左岸安裝經驗的基礎上,堅持標準化、專業化、精細化,嚴格把關組裝環節,試驗檢測指標達到優秀級。制定周密吊裝施工方案,對定子吊裝前的設備狀態及現場安全開展專項監督檢查,充分做好應急預案,切實保障定子吊裝安全順利。
圖為定子準確到達1#機基坑預定位置 李昆峰 攝
2022年是大藤峽工程建設攻堅年,大藤峽公司貫徹落實推動新階段水利高質量發展決策部署,明確了“四攻堅”年度建設目標,堅決打贏右岸建筑物擋水、圍堰拆除、61米蓄水驗收、右岸首臺機組發電“四大攻堅戰”。右岸首臺發電機組定子成功吊裝,為決勝右岸首臺機組發電攻堅戰奠定了堅實基礎。
|
